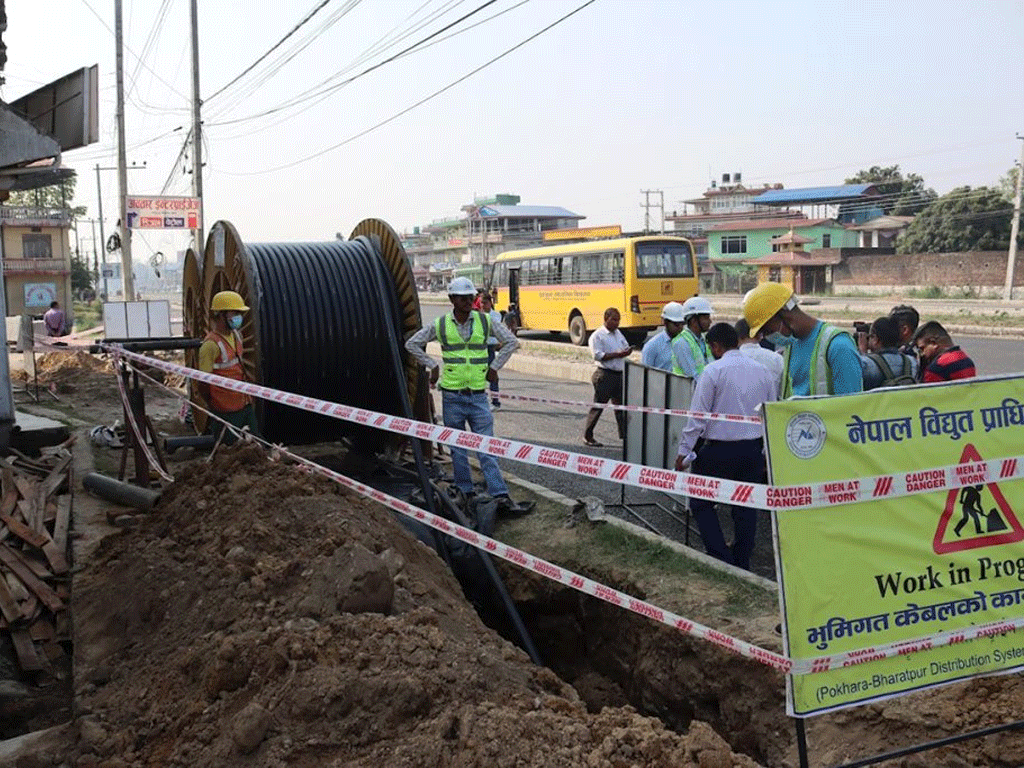

काठमाडौँ। भरतपुर महानगरपालिकाको सहरी क्षेत्रमा सुरु गरिएको भूमिगत विद्युतीकरण हालसम्म ६५ प्रतिशत पूरा भएको छ । आगामी चार महिनाभित्र भूमिगत विद्युतीकरण गरिसक्ने उद्देश्यले छठपश्चात् कामलाई तीव्रता दिइएको हो ।
नेपाल विद्युत् प्राधिकरणको पोखरा-भरतपुर वितरण प्रणाली सुदृढीकरण आयोजनाले भूमिगत विद्युतीकरण गरिरहेको छ । अहिले ६५ प्रतिशत क्षेत्रमा तार बिछ्याइएको आयोजनाका प्रमुख इञ्जिनियर आनन्द सुवेदीले जानकारी दिए । यो सकिएसँगै घरमा विद्युत् जोड्ने छौँ। ‘ठेकेदार कम्पनीले छठलगत्तै तीव्रता दिएमा भरतपुरतर्फको काम शीघ्र सकिनेछ ।’
यहाँको काम ७५ प्रतिशत पूरा भएको जनाउँदै इञ्जिनियर सुवेदीले पाइप जडान, डिभाइस जडान, फाउण्डेसन निर्माणलगायत सकिएको बताए । उनका अनुसार भरतपुर र पोखराको काम सक्न समय थप गरी सन् २०२६ जुलाईसम्म पुर्याइएको छ। तेस्रो पटक असोज अन्तिमसाता समय थप गरिएको जनाउँदै उहाँले पोखरामा विद्युत् भूमिगतको काम ६० प्रतिशत पूरा भएको बताए ।
केन्द्रीय बस ट्रमिनलबाट गोन्द्राङसम्मको सडकमा पहिला ३३ केभिए लाइन मात्रै भूमिगत गर्ने भनिएकामा अहिले थप गरी ११ केभिए र ४०० भोल्टको लाइनलाई भूमिगत गर्न थालिएको आयोजनाका प्रमुख इञ्जिनियर सुवेदीले जानकारी दिए ।
पछिल्लो सम्झौताअनुसार भरतपुर महानगरपालिकाभित्र लाइन जडानका लागि भरतपुर महानगरको मुख्य सहरी क्षेत्रमा भूमिगतमार्फत काम गर्दै लगिएको छ।
आयोजना प्रमुख इञ्जिनियर सुवेदीका अनुसार महानगरभित्र विद्युतीय तार भूमिगत गर्न रु एक अर्ब ४० करोड लागत अनुमान गरिएको छ। सुरुवाती समयमा रु. एक अर्ब ३० करोड बजेट बिवनयोजन गरिएको थियो।
निर्माणको ठेक्का भारतको टाटा प्रोजेक्ट लिमिटेडले पाएको थियो । सन् २०२१ अक्टोबरदेखि ठेक्का सम्झौता गरी काम सुरु गरिएको हो।
ठेक्का सम्झौताअनुसार पहिलो चरणको समय सन् २०२४ को जनावरी २० मा सकिएसँगै पटक पटक म्याद थप गरेर कामलाई अघि बढाइएको आयोजना कार्यालयले जनाएको छ । एसियाली विकास बैंकको सहयोगमा प्राधिकरणले उक्त आयोजना अघि बढाएको हो।
